Riesgo de mayores retrasos en puesta en funcionamiento de puesto de salud Motupillo

La Contraloría General de la República advirtió deficiencias técnicas y administrativas que podrían generar mayores retrasos, gastos adicionales y postergar la atención de los beneficiarios de la obra de reconstrucción de los servicios del puesto de salud (Nivel I-2) de Motupillo, a cargo de la Municipalidad Distrital de Pítipo, provincia de Ferreñafe. El proyecto fue financiado por la extinta Autoridad para la Reconstrucción con Cambios, con S/ 13 954 265 para su ejecución y S/ 971 216 para supervisión.

La buena pro fue otorgada el 3 de diciembre de 2021, el contrato de ejecución (n.° 010) suscrito el 15 del mismo mes y año, y el inicio del plazo de 300 días empezó el 8 de enero de 2022. Sin embargo, debido a varias suspensiones y ampliaciones de plazo, y la persistencia de observaciones técnicas previamente advertidas por la Gerencia Regional de Salud (Geresa) Lambayeque, la obra aún no ha sido entregada.

En el Informe de Hito de Control n.° 003-2026-OCI/0426-SCC (periodo de evaluación del 24 de setiembre de 2025 al 12 de enero de 2026) se reveló fisuras en muros, techos, veredas interiores, parapetos de tragaluz y escaleras de acceso, desprendimiento de pintura en diferentes ambientes, falta de masillado en estructuras de falso cielo raso e inadecuado sellado de instalaciones sanitarias. Tales observaciones comprometen la calidad constructiva de la infraestructura y podrían generar la necesidad de trabajos correctivos adicionales antes de la recepción de la obra.

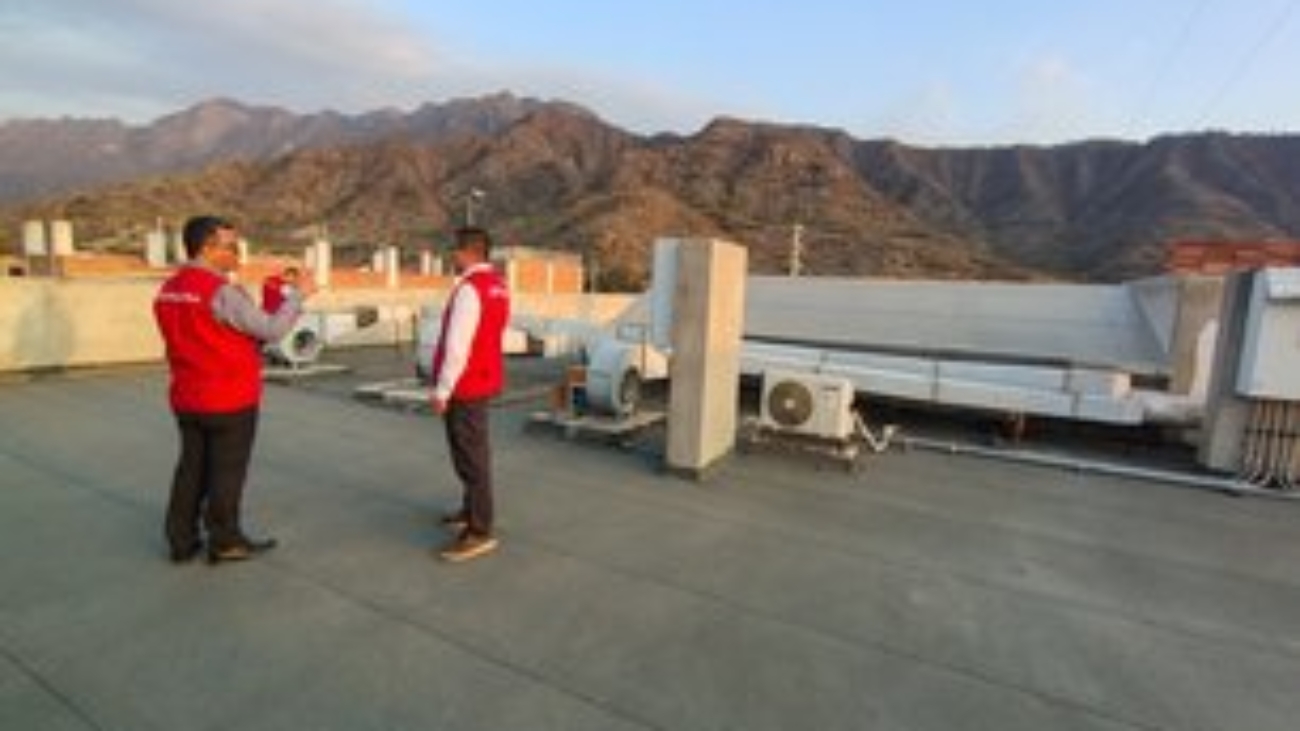

Asimismo, advirtió que persisten deficiencias en los tableros eléctricos correspondientes a los sistemas de aire acondicionado y de alarma contra incendios. Los tableros están expuestos a condiciones ambientales como lluvias y radiación solar, y carecen de protección adecuada ante contacto directo. Adicionalmente, se verificó que el sistema de alarmas contra incendios aún no se encuentra operativo, situación que representa un riesgo para la seguridad del establecimiento.

También se constató que el centro de salud no cuenta con suministro de agua potable debido a la falta de pago del servicio, registrándose como fecha de corte el 15 de diciembre de 2025. A ello se suma que no se encontró personal de obra realizando labores de mantenimiento o corrección de las deficiencias observadas, pese a que deben ser subsanadas como condición previa para la recepción de la obra.

A su vez, la Contraloría advirtió que el contratista no ha realizado el cambio de propietario de la ambulancia asignada al establecimiento de salud.

Finalmente, se identificó un riesgo de afectación a la oportuna atención de la población beneficiaria debido al vencimiento de las garantías del equipamiento médico y del ascensor del establecimiento. De acuerdo con el Anexo N.° 1 “Cuadro de Vigencia de Garantías de Equipamiento”, cerca de 70 equipos, entre ellos ecógrafos, tensiómetros, balanzas, nebulizadores y otros, cuentan con garantías vencidas desde el 19 de setiembre de 2024, mientras que la garantía del ascensor venció el 23 de abril de 2025.

A la fecha de la inspección (6 de enero de 2026) no se evidenció la renovación de dichas garantías, lo que podría generar retrasos en la recepción de la obra y riesgos en la continuidad del servicio.

El informe de control que evaluó el periodo comprendido entre el 24 de setiembre de 2025 y el 12 de enero de 2026, fue notificado al titular de la Municipalidad Distrital de Pítipo con la finalidad de que se adopten las acciones que correspondan para asegurar la continuidad del proceso, la adecuada gestión de la obra y el cumplimiento de los objetivos del proyecto en beneficio de la población del distrito.
